Umbau der Maschinen und Elektrotechnik der Belebungsanlage

der Kläranlage Reinheim 2017-2020

Die Umbauarbeiten an der Belebungsstufe einer Kläranlage ist wie der OP am offenen Herzen,

da die Reinigung des Abwasser weiter gewährleistet werden muss. Deshalb können immer nur

Teile der Reinigungsstufe außer Betrieb genommen werden.

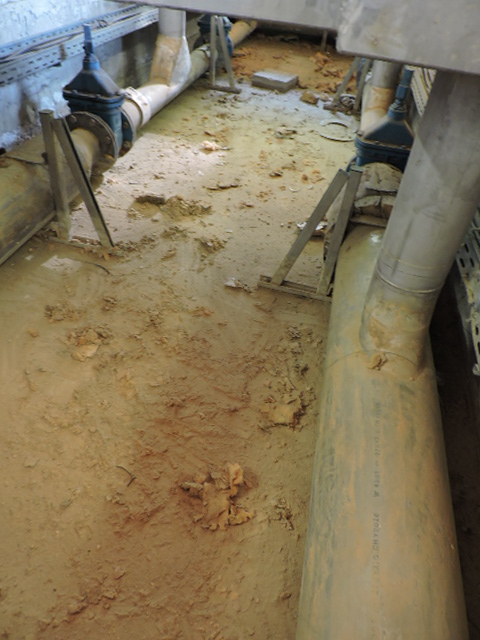

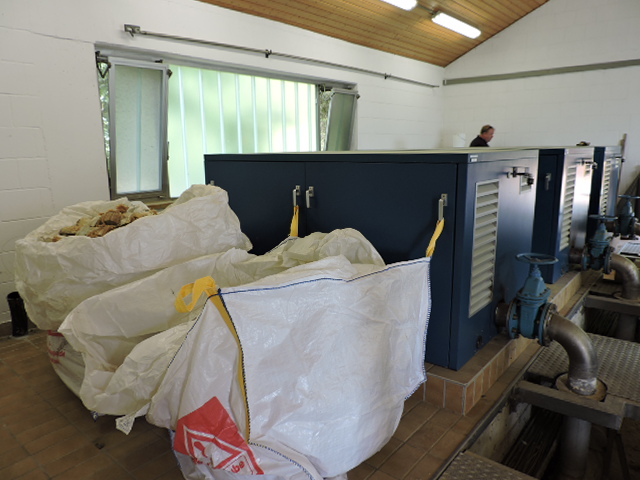

  • Mitte des Jahres 2017 wurde mit dem Entfernen der Isolierung der Belüftungsrohre begonnen.

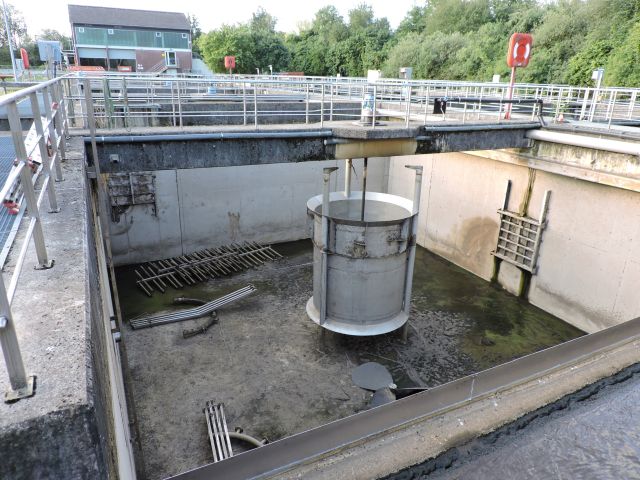

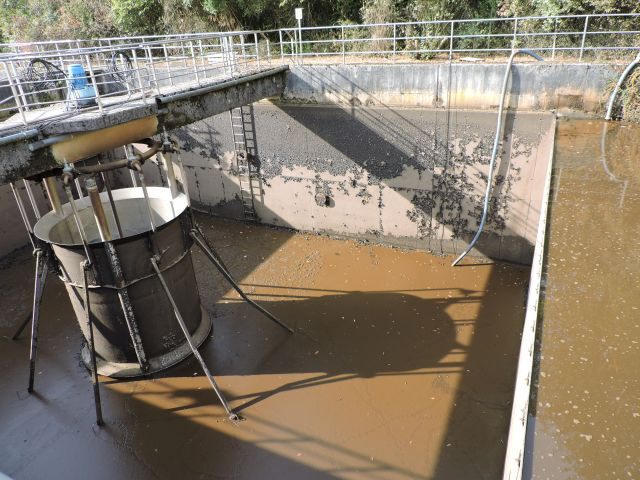

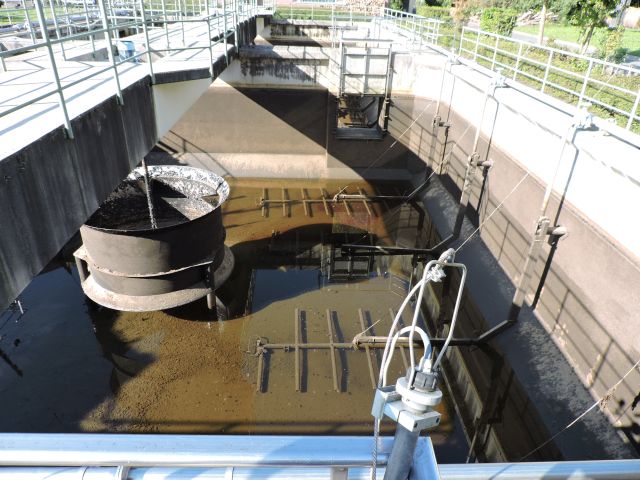

  • Die Kläranlage Reinheim verfügt über 3 Belebungsstraßen. In der 2 Jahres Hälfte wurde die Belebungsstraße 3

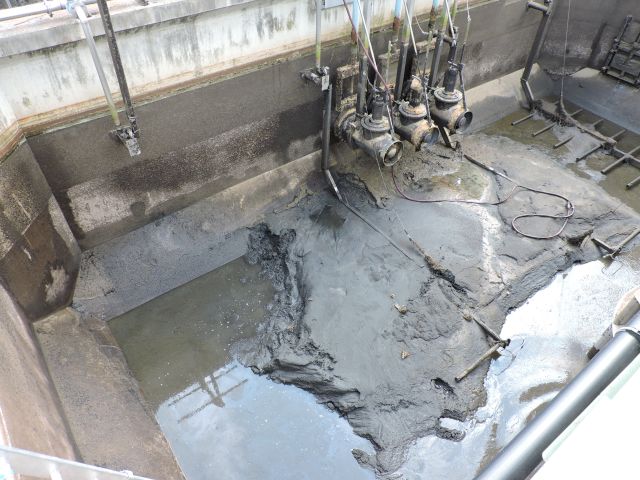

  • außer Betrieb genommen und gereinigt.

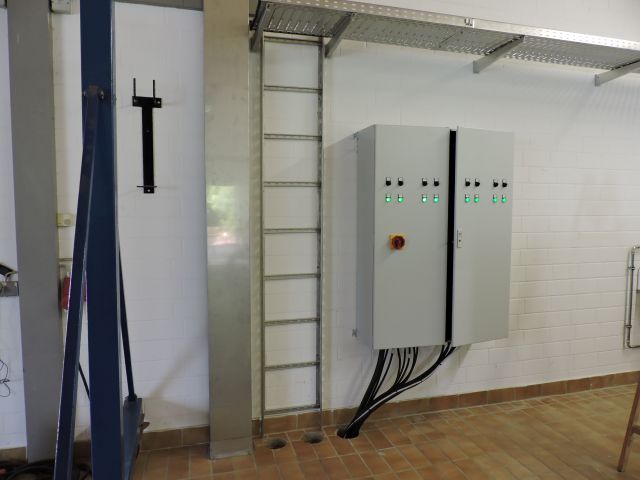

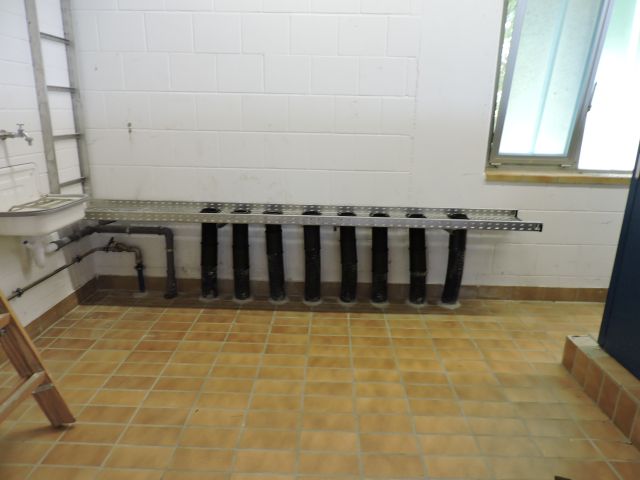

  • Parallel zu diesen Arbeiten wurde ein Provisorischer Schaltschrank montiert und neue Kabelzuleitungen verlegt.

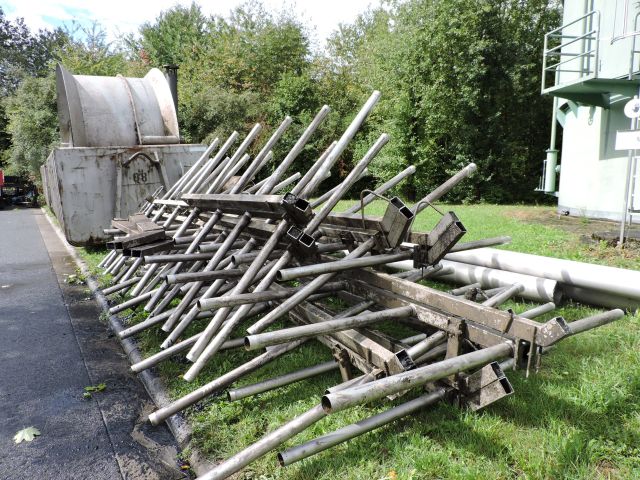

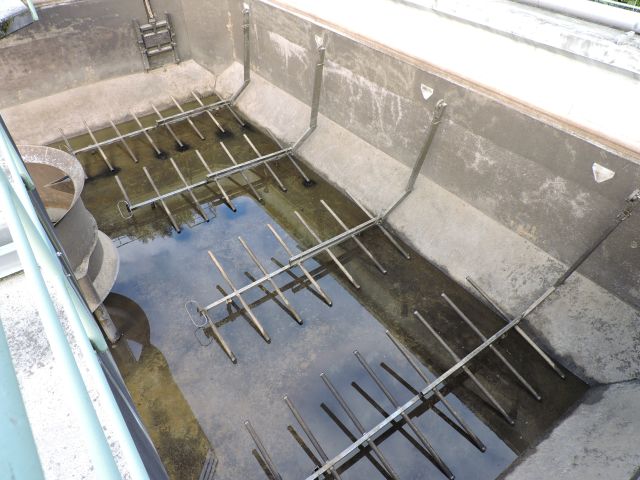

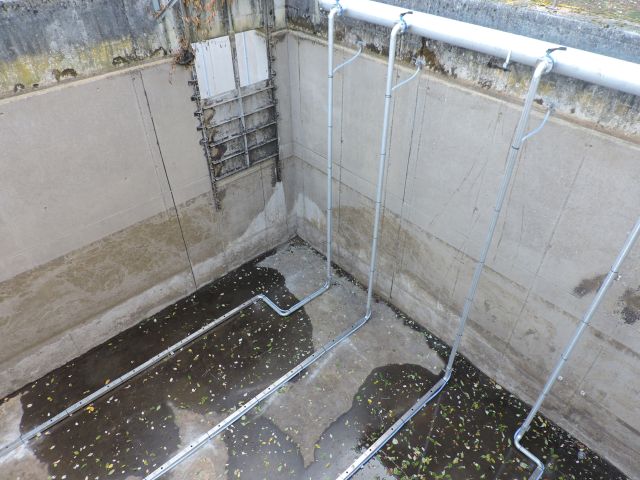

  • Dann wurden die Alten Belüftungselemente aus den Becken entfernt.

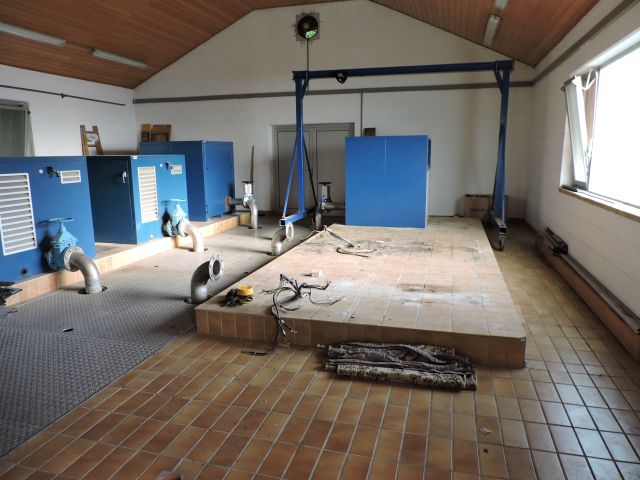

  • Auch die ersten Schaltschränke und Gebläse wurden demontiert.

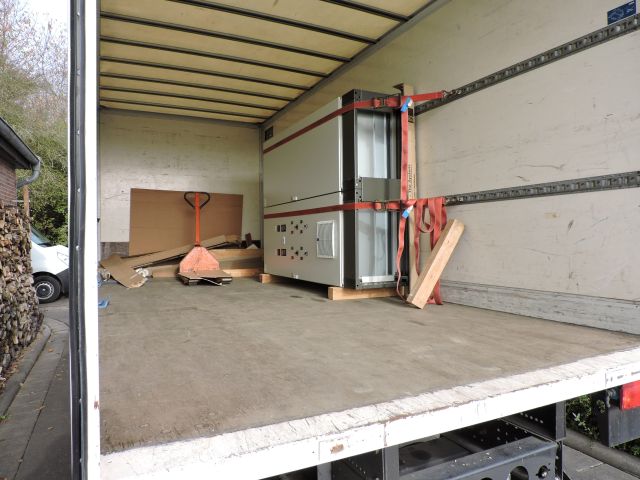

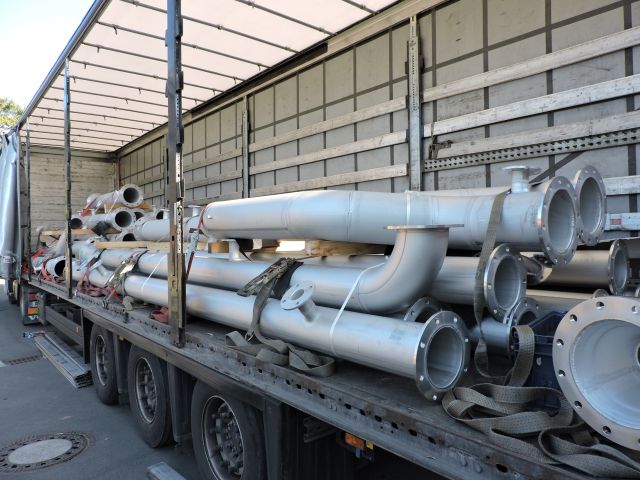

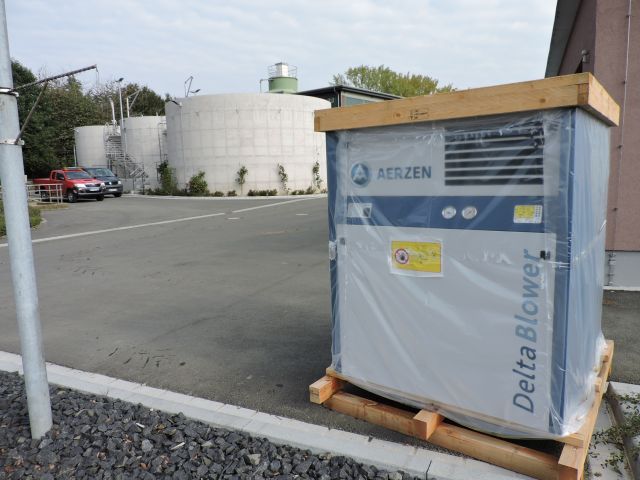

  • Es wurden die Rohrleitungen, Schaltschränke und Gebläse geliefert.

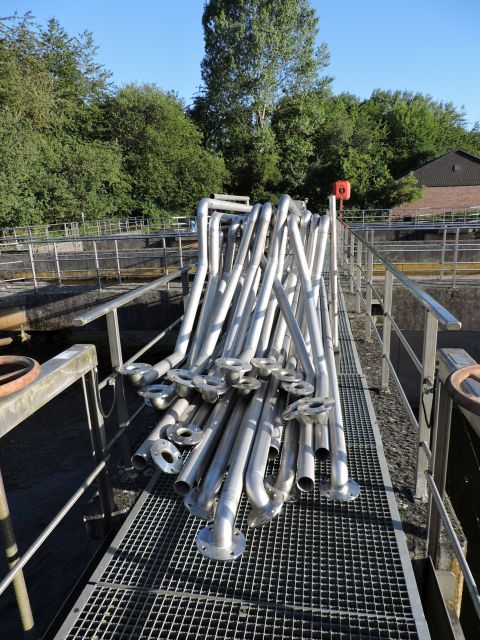

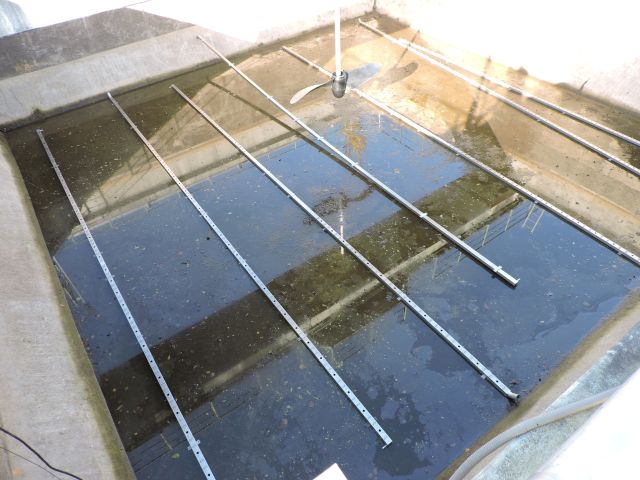

  • Er wurde begonnen die Rohrleitungen und Belüfterelement Schaltschränke und Gebläse für Belebung 3 zu verbauen.

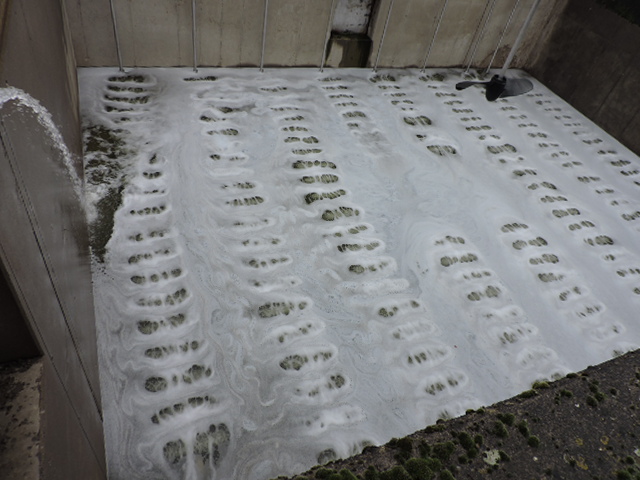

  • Dann wurden die Neuen Belüftungskomponenten ausgiebig getestet.

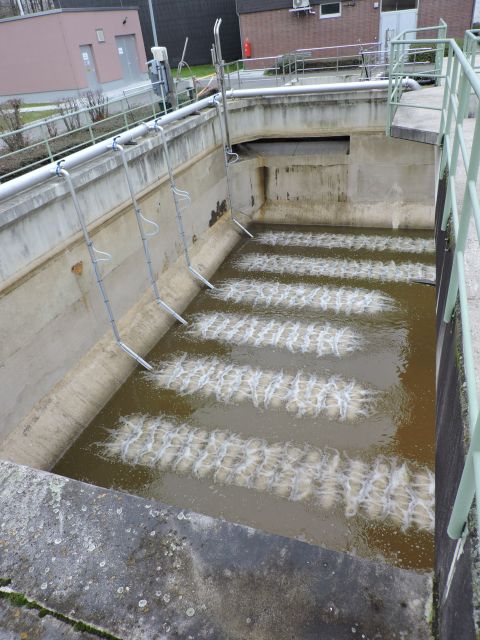

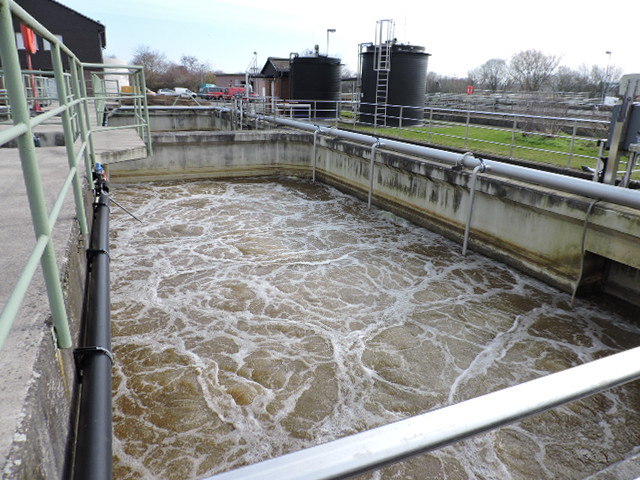

  • Nach Ende der Tests ist die Belebung 3 Frühjahr 2018 wieder in Betrieb genommen worden.

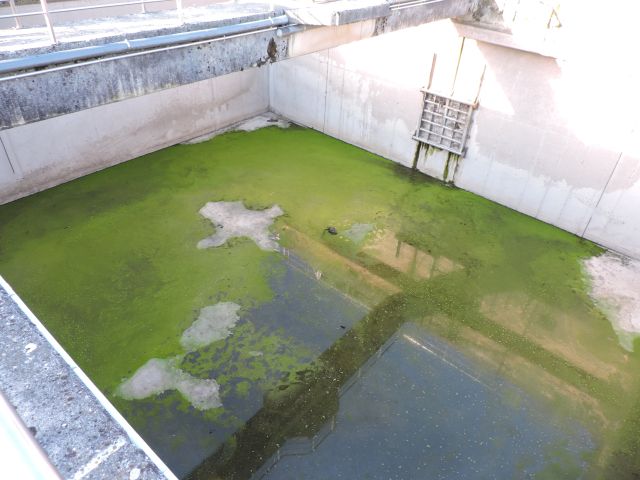

  • Mitte 2018 gingen die Arbeiten mit der Belebungsstrasse 2 weiter.
  • Im Herbst 2018 ging die Belebungsstasse 2 wieder in Betrieb.
  • Nun konnte mit den Arbeiten an der Belebungsstrasse 1 begonnen werden.
  • Nach einem Gewitter musste die Belbung 1.2 ein zweites mal gereinigt werden.

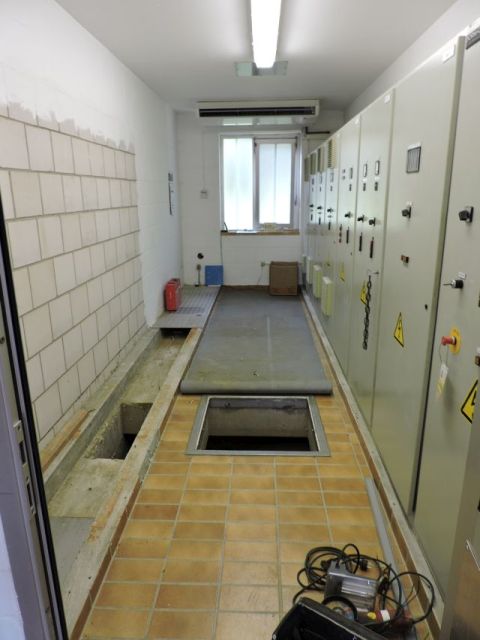

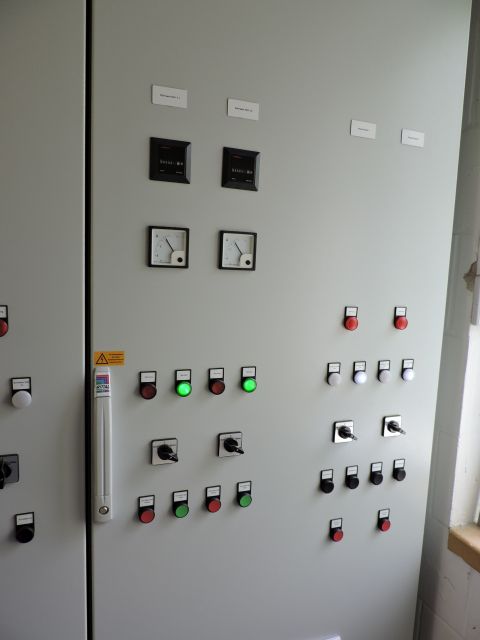

  • In der Zwischenzeit wurden die Alten Schaltschränke durch neue ersetzt.

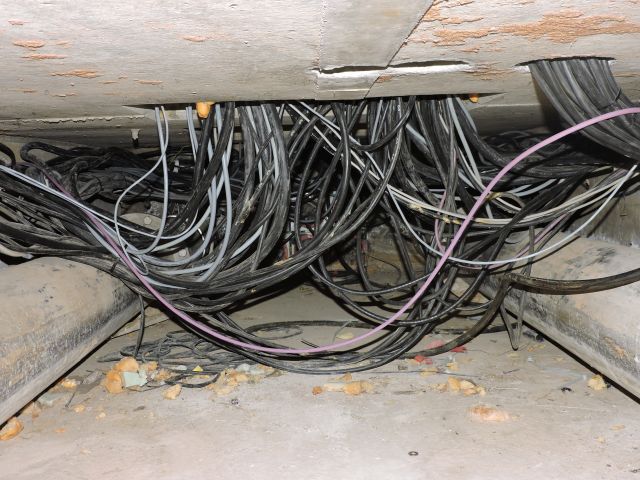

  • Die Verdrahtung wurde erneuert.

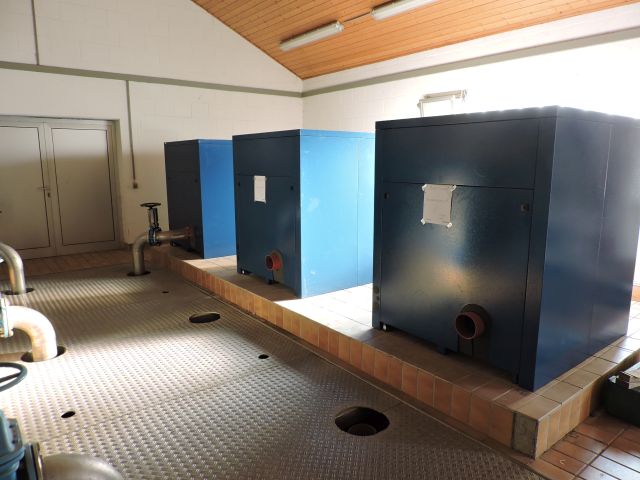

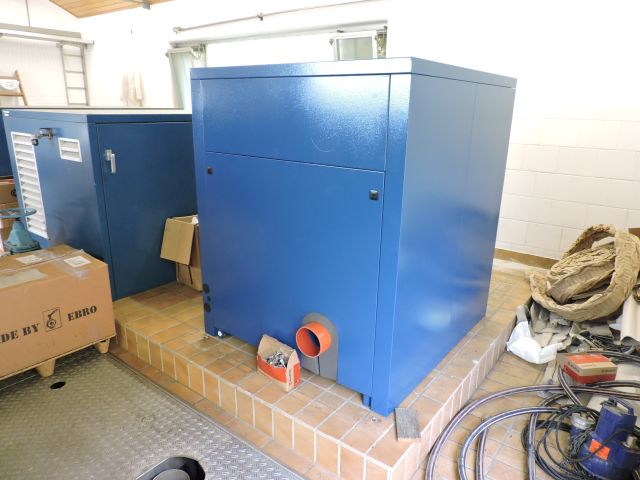

  • Auch die Alten Gebläse wurden durch neue energieeffizientere Gebläse ersetzt.



So konnte die Belebung 1 noch vor Jahresende in betrieb gehen.

Die Arbeiten an der Automatisierung dauern noch weit bis ins Jahr 2020.
